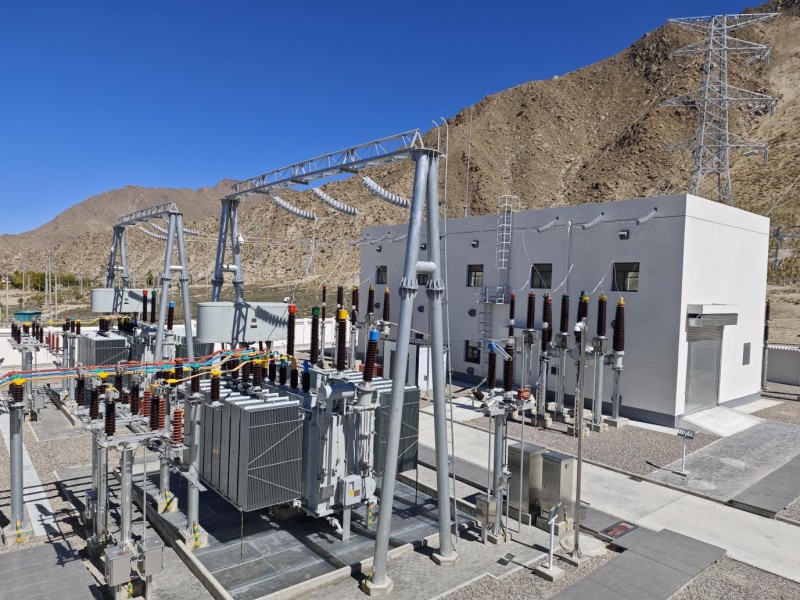

10月15日凌晨,由山东电建一公司承建的拉萨桑达110kV输变电工程成功送电,标志着这一凝聚鲁藏深情的能源项目正式投运,为拉萨地区的经济发展和民生改善注入了强劲动力。
该工程新建一座110千伏变电站,配备2台63兆伏安主变,设有2回110千伏出线及10回10千伏出线间隔,安装2组容性无功补偿装置。同时,项目新建约0.6公里输电线路,通过π接方式接入现有变电站。
自2024年10月8日开工以来,工程建设充满挑战。拉萨地区海拔高,氧气含量不足平原地区的70%,项目人员不仅要克服高原反应,还要应对冬季严寒、夏季强紫外线以及昼夜温差大等极端气候,施工条件极为艰苦。此外,现场地形复杂、交通不便,大型设备和材料运输困难,每一批物资进场都犹如一次“闯关”。 面对重重困难,项目团队秉持“缺氧不缺精神”的信念,全力推进工程建设。为抢在高原冬季前完成户外基础施工,施工人员们在严寒中坚持作业,从基础开挖到设备安装,从线路架设到系统调试,每一个环节都凝聚着智慧与汗水。施工过程中,项目部充分发挥专业优势,践行“一次成优、臻于至善”的质量管理理念,严格把控工程质量,科学组织作业流程。针对高原混凝土易开裂问题,团队优化配比并采取保温措施;面对设备安装的高精度要求,全程在洁净环境中作业,确保接口密封性达标,为工程顺利推进提供了有力支撑。 经过294天奋战,工程于2025年7月28日达到验收标准。就在国庆节前夕送电在即之时,业主临时要求更换复合电缆沟盖板。面对时间紧、任务重的困境,项目团队开启“连轴转”模式,一边与成都厂家精准对接参数,一边协调最快物流通道。国庆假期,当别人阖家团圆时,这群山东汉子在高原上挥洒汗水,最终按时优质完成更换任务,彰显了鲁藏同心的深厚情谊。 为赶在2025年拉萨冬季用电高峰前完成送电,项目团队联合设计、监理、运维等单位连续作战,开展多轮设备调试与验收。全体人员加班加点,反复检查每台设备、每条线路,严把最终送电关。随着调度指令下达,开关合闸,电流沿新线路平稳注入电网。这一刻,所有坚守与付出都化作了照亮高原的光明。 据悉,拉萨桑达110kV输变电工程的投运,不仅有效满足拉萨市曲水县才纳乡、南木乡用电负荷增长需求,也为未来十年电力增长预留了充足空间,进一步优化了拉萨电网结构,提升供电可靠性与能力,为区域经济社会发展和乡村振兴战略实施奠定了坚实基础。(吕锐杰供稿) |
